筑夢海外丨中策橡膠·泰國項目 ZC Rubber Projects
中策橡膠集團是中國最大的輪胎制造企業之一,自2014年始,中策橡膠集團即積極響應國家“一帶一路”構想,以“國外生產、國外銷售”的市場戰略布局全球,泰國憑借其獨特的自然資源優勢和稅收政策優勢成為其中一個重要基地。
中策橡膠·泰國 × 精工工業建筑
始于2014,不止于2020
精工工業建筑系統有限公司同中策橡膠集團的合作始于2014年,卻不止于2020年,在中策橡膠集團“將中國輪胎企業打造成為全球輪胎行業標桿”的雄心壯志下,2020年精工工業(泰國)有限公司再次承接中策橡膠(泰國)有限公司全鋼車間三期鋼結構工程項目、中策橡膠(泰國)有限公司煉膠車間三鋼結構工程項目,以深厚實力為中策橡膠集團海外市場開拓保駕護航。

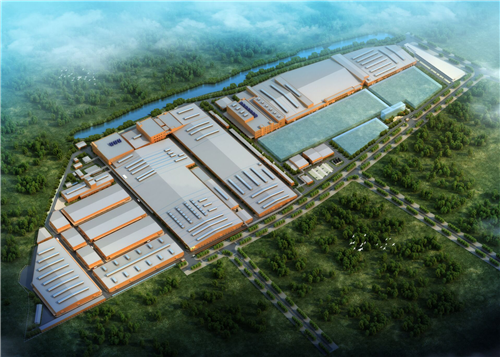

▲ 中策橡膠·泰國項目效果圖

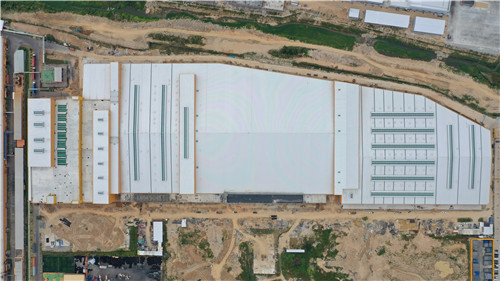

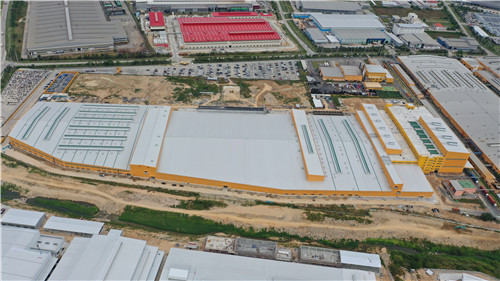

▲ 中策橡膠·泰國子午胎車間實景圖
項目概況
項目名稱:中策橡膠·泰國子午胎車間鋼結構項目
項目地址:泰國羅勇工業園
項目面積:84169.64㎡
精工產品:VP3墻面系統、單層輕鋼門式鋼架結構,局部夾層框架結構
復雜天氣
戰鷹穿云破霧搏擊風雨
項目全過程恰逢泰國雨季,施工現場泥濘不堪,安裝人員行走困難;面對漫長雨季,精工工業合理安排工期,遇晴朗天氣搶促安裝進度,陰雨天氣仍穿戴雨具進行作業。
疫情當前
奮勇當先克難攻堅
受新型冠狀病毒影響,泰國政府采取嚴苛政策:嚴禁跨府運輸、宵禁、海關輪休等政策;且項目堆放場地小,構件多、雜,卸貨不便,為項目材料進場、施工安裝帶來不小挑戰;精工工業針對泰國相關政策合理制定構件發運計劃,確保材料按時進場,并加強對項目現場施工人員的疫情防控管理,疫情期間不停工,確保工程安全進行;雖材料復雜且繁多,現場施工團隊仍不厭其煩,將其一件件倒運后做好分類堆放工作,提高場地利用率。
安裝挑戰
放線搭架精準定位
項目建筑外形不規則,建筑定位、安裝精度控制難度加大;360°咬合不漏水屋面板單坡最長90米整板不搭接,現場制作、安裝精度控制難度大;為此,精工工業安排專業測量人員全程使用全站儀測量放線,對建筑軸線進行精確定位;針對超長屋面板,則采取搭設架子的方式輔助施工,既保證安裝品質,又提高了工作效率。
工藝復雜
多"管"齊下保工期
項目建筑高度多層次高低錯落,對安裝工藝要求極高,工序交叉施工復雜,給人員、機械、工序合理組織安排帶來極大考驗;復雜結構使節點數量大大增加,節點防水處理、美觀性處理等難度較大;精工工業駐泰專業圍護系統安裝人員現場施工,做好項目節點防水效果的管控工作,避免返工;并啟用多臺設備同時壓制,保證現場工序合理進行,為按合同時間節點完成項目打好基礎。
精工工業始終奉行“用心做事,把不可能變成可能;真誠待人,感動自己才能感動別人”的價值觀,面臨疫情影響、惡劣天氣、復雜結構等不利因素,仍按業主、總包要求按時保質完成工作,彰顯了“精工速度”和“精工實力”。
